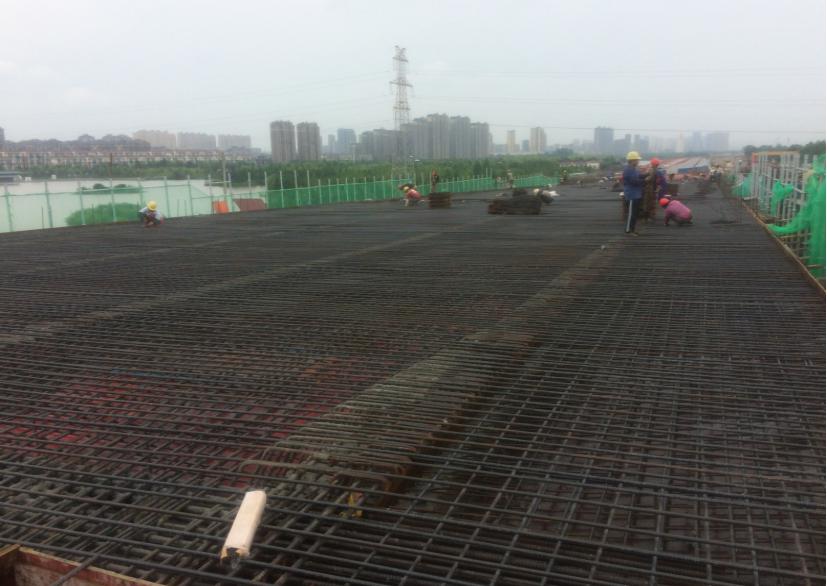

7月份,昌南大道快速路改造工程進入攻堅階段。根據總進度計劃9月底主線橋通車的目標要求,箱梁現澆工作必須在7月底完成。昌南大道快速路改造工程主線橋下部結構樁基承臺墩柱在6月份已全部完成,現正進行上部箱梁施工。昌南大道快速路改造工程主線橋共有現澆箱梁12聯,目前已澆筑完成10聯,剩余2聯箱梁正在緊張施工,預計7月底能全部完成。下一步的工作就是進行防撞墻和橋面鋪裝層的施工,防撞墻共2556米,目前完成973米。橋面鋪裝將在7月下旬啟動,計劃在8月上旬完成。8月中旬完成橋面瀝青攤鋪,9月份完成伸縮縫、路燈、交通標志標牌等施工。目前各工程節點均按計劃有序推進,我們有信心完成9月底通車目標。
在保障工程進度的同時,我部也非常注重工程安全。6月份是安全生產月,項目部開展了安全生產月活動,進行了現場安全的全面檢查,業主及監理也對此項工作進行了督查。經檢查,項目目前一切順利,安全物資均及時發放到位,未發生安全事故。
