一、進度情況

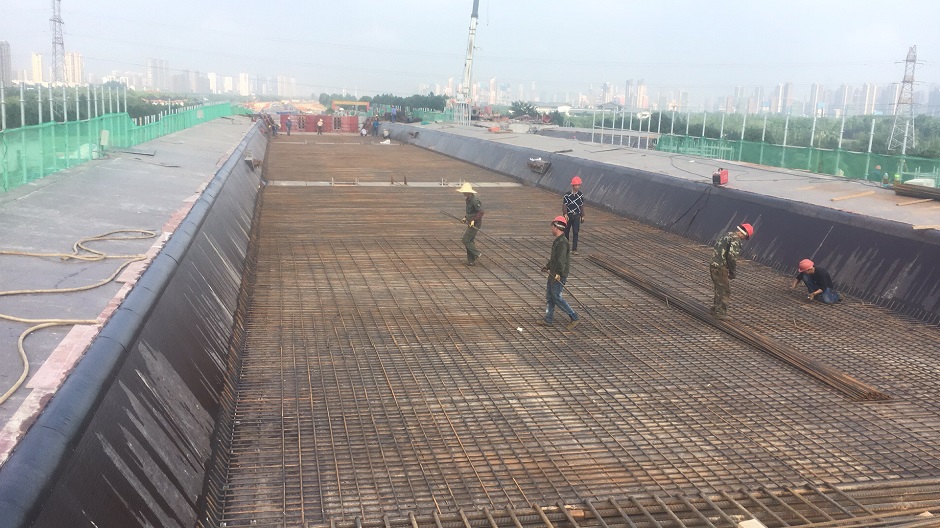

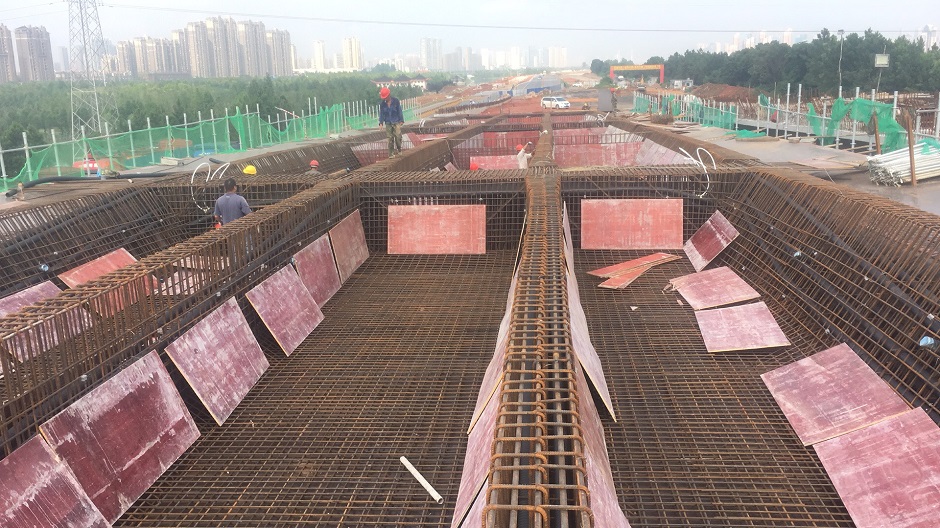

截至6月25日,各主要分部分項完成情況如下:主線橋樁192根已經全部完成,主線承臺46個已經全部完成,墩柱46個已全部完成;主線箱梁12聯已經完成9聯,另外未完成的右幅第一聯已經完成底腹板鋼筋綁扎,并開始內模安裝,主線左、右幅第二聯的過路門洞及支架均已完成,底模鋪設完成,開始上底板鋼筋。
排水工程方面:雨水箱涵540m已經全部完成,電力隧道934.5m已經完成664.5m。

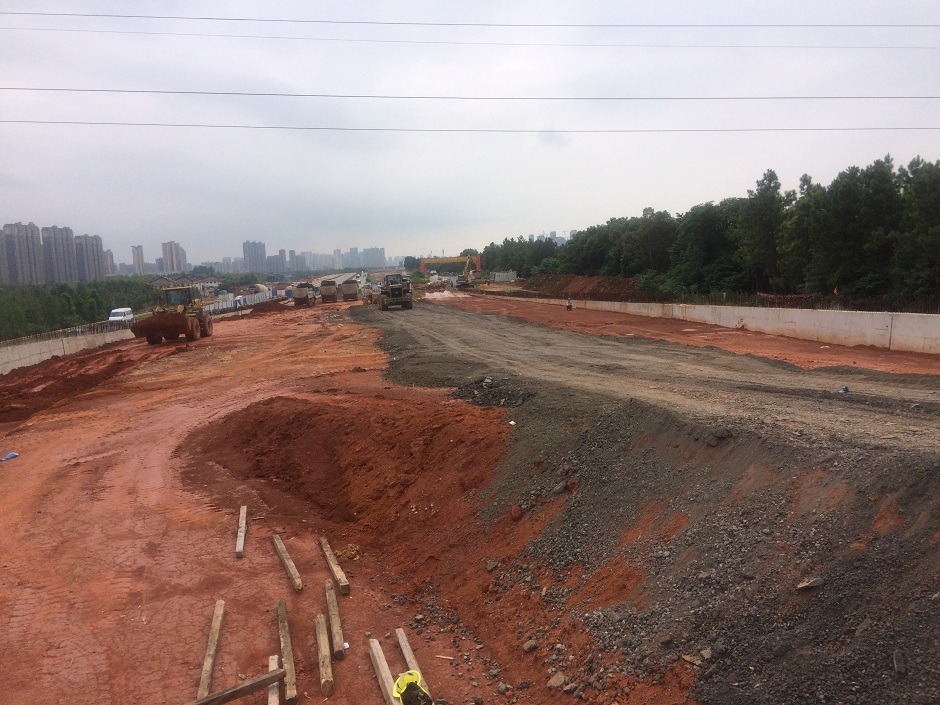

道路工程方面:公路公司已經開始進場相關人員和設備,施堯路以西的路面銑刨工作已經開始進行,路基土方已經完成25%。
二、現場施工情況如下
1、橋臺臺背填土已完成80%,主線左幅第一聯開始安裝內模及穿鋼絞線。
2、主線左幅第二聯開始底腹板鋼筋綁扎,主線右幅第二聯支架搭設完成。

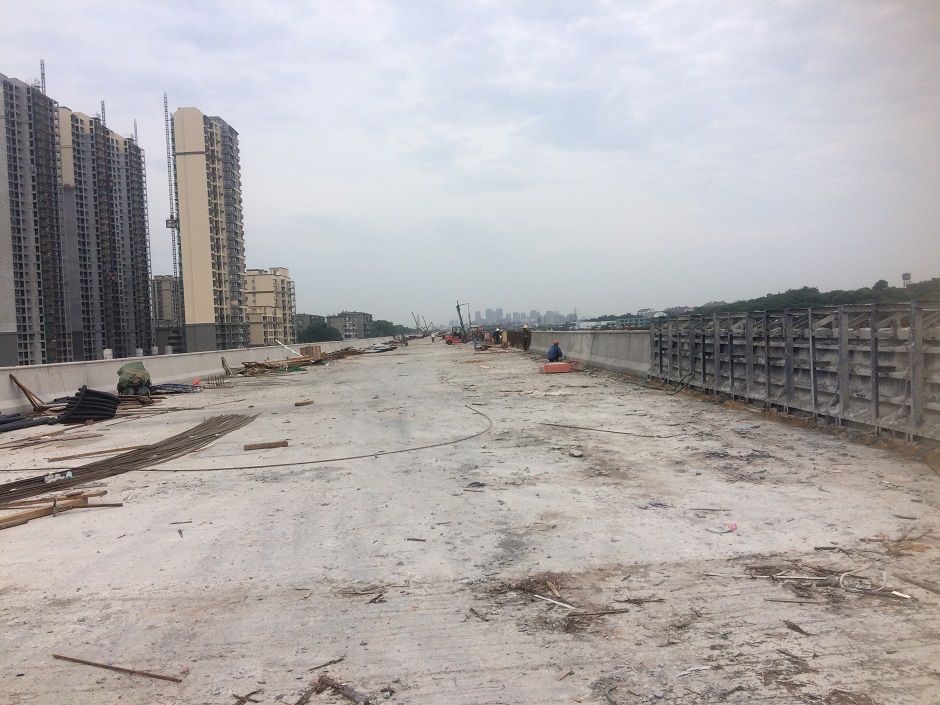

3、主線防撞墻累計完成澆筑604米,設計長度3002米。

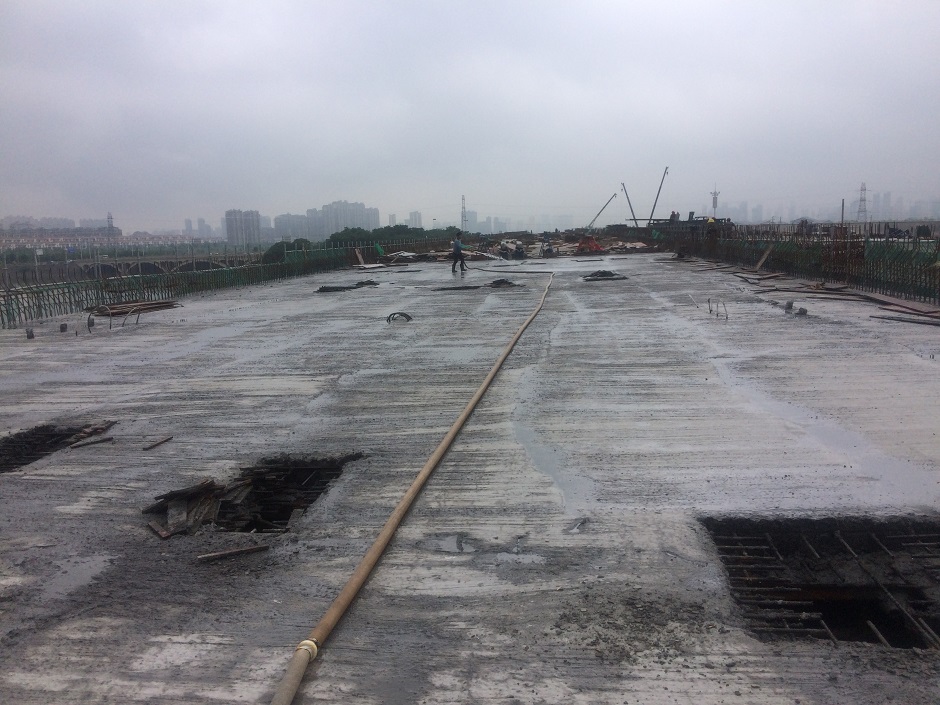

4、主線右幅第四聯已經完成張拉,開始壓漿;右幅第五聯于上周完成頂板澆筑,開始養護。

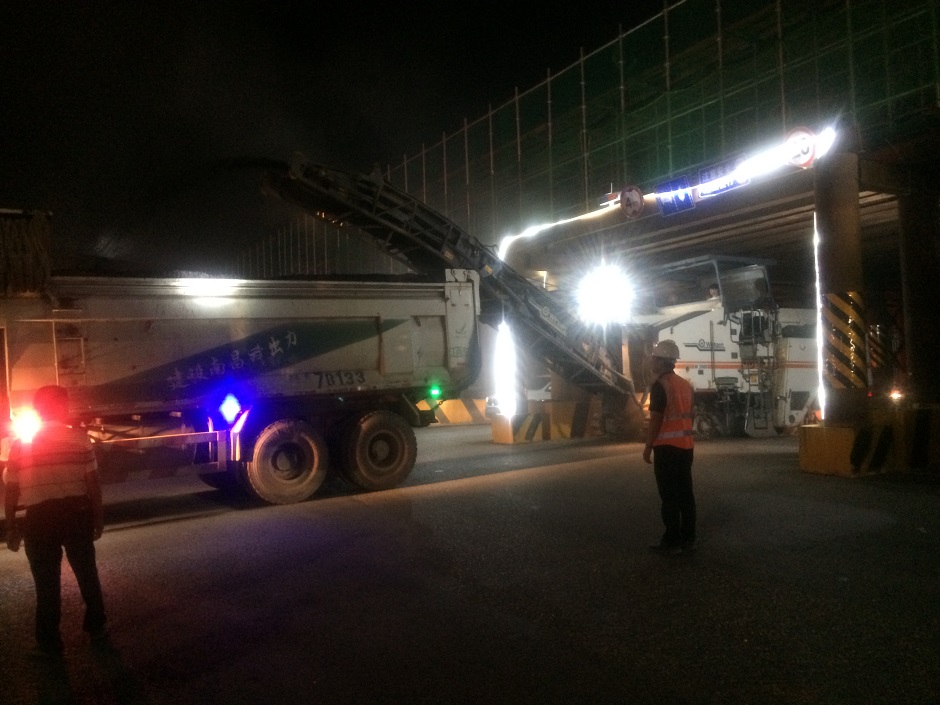

5、因施堯路方向頻頻有大貨車通過,第二聯門洞已經被撞5、6次,項目部人員安排輪班通宵看守,確保門洞安全,經過連續6天的奮戰,已經取得非常好的效果,超高大貨車數量明顯減少。為確保安全,昨日已進場銑刨機械,對門洞地面標高進行降低。
3月以來,昌南大道項目部持續加大了機械、人員設備的投入,支架累計進場5聯,施工人員投入200余人,但在接下來的7月任務仍然較重,預計還有3聯箱梁要施工,安全、質量、進度等各方面要同時兼顧,尤其第二聯門洞交通壓力非常大。希望昌南大道項目部在同事們的共同努力下,能抗住壓力,打好漂亮的一仗。
