一、進度情況
截至7月22日,昌南大道快速路改造項目各主要分部分項完成情況如下:主線橋樁192根已經全部完成,主線承臺46個已經全部完成,墩柱46個已全部完成;主線箱梁12聯已經完成12聯。排水工程方面:雨水箱涵540m已經全部完成,電力隧道934.5m已經完成664.5m,雨水管道4423m已經完成380m。
二、現場施工情況如下
1、主線右幅第一聯鋼絞線張拉完成,并完成灌漿;主線右幅第二聯箱室內模板及支架拆除完成,開始安裝錨具,準備張拉。

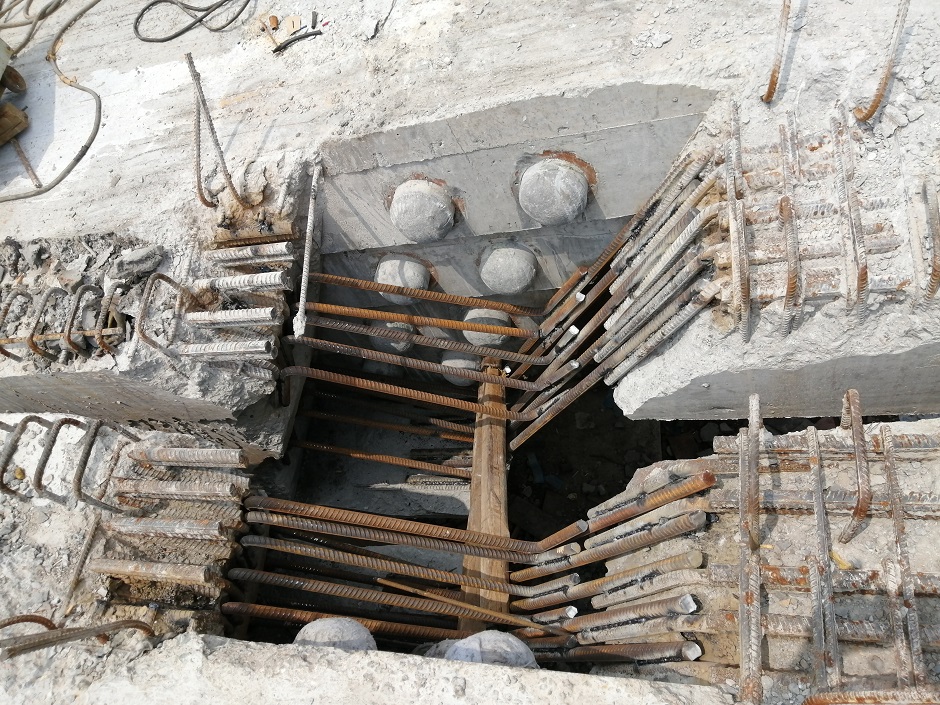

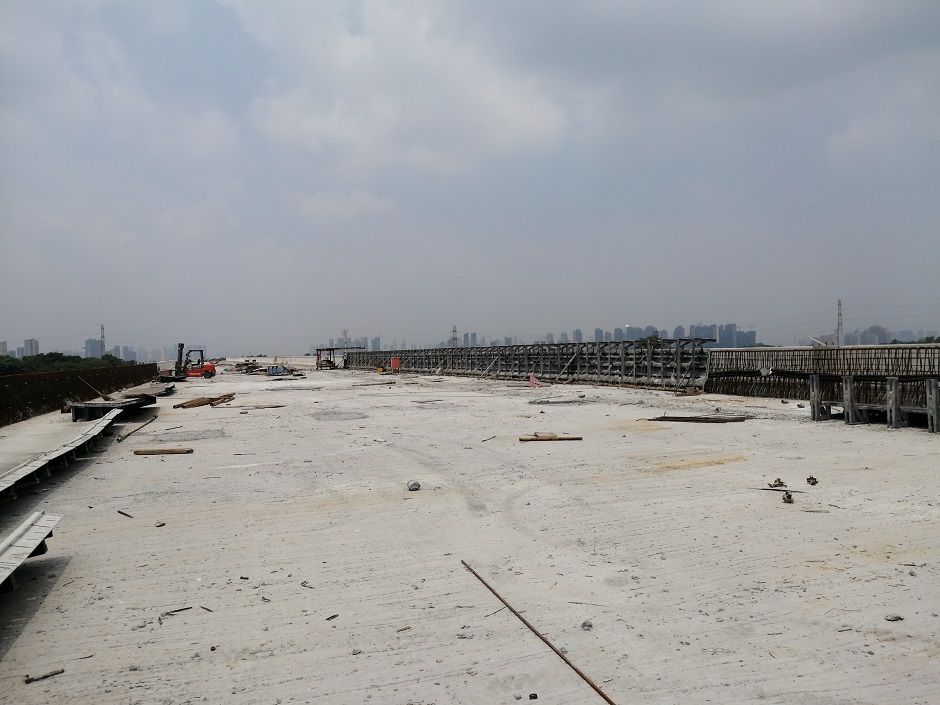

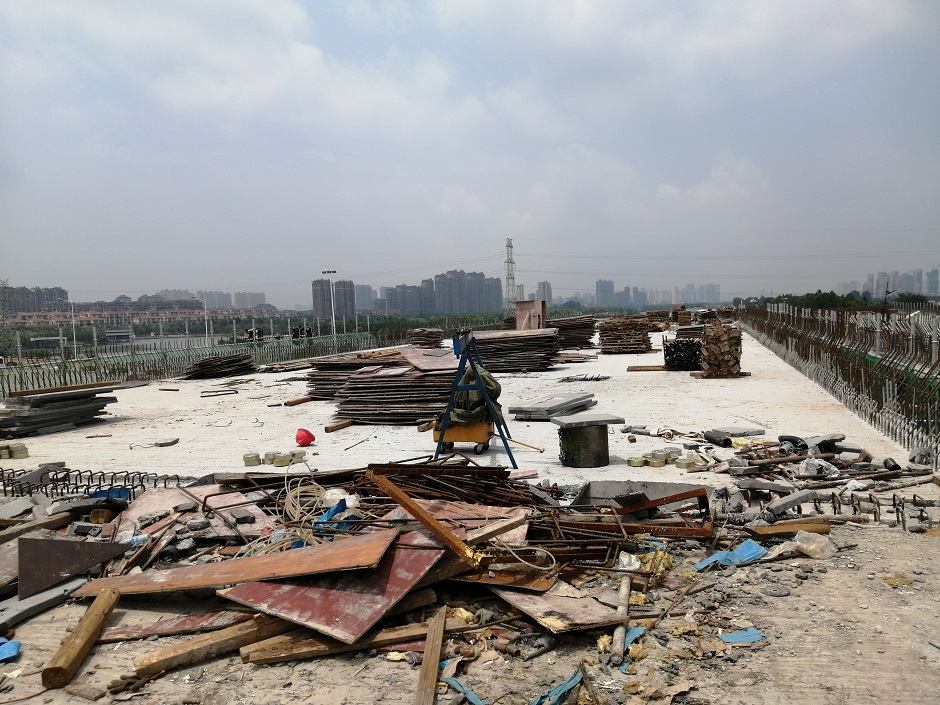

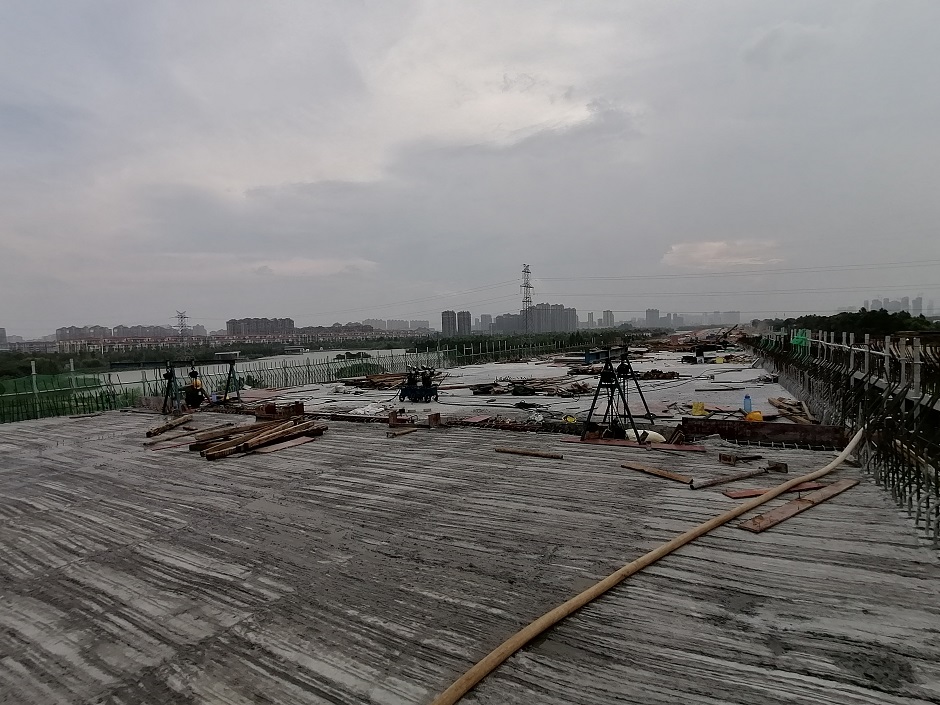

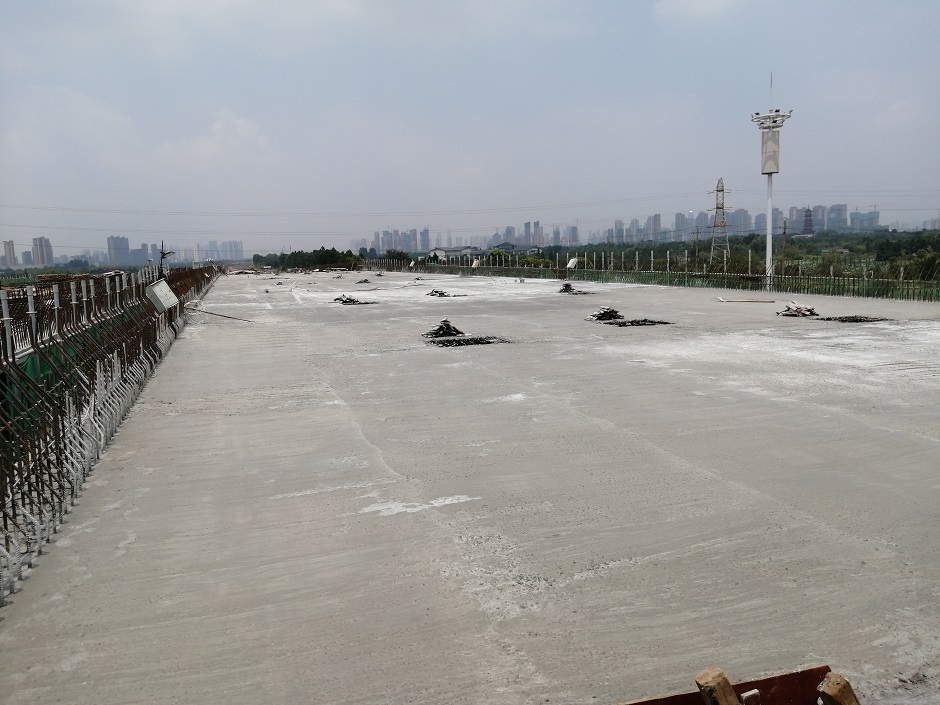

2、主線左幅第二聯頂板澆筑完成,主線箱梁砼澆筑已經全部完成;主線端橫梁封錨區開始鋼筋綁扎。

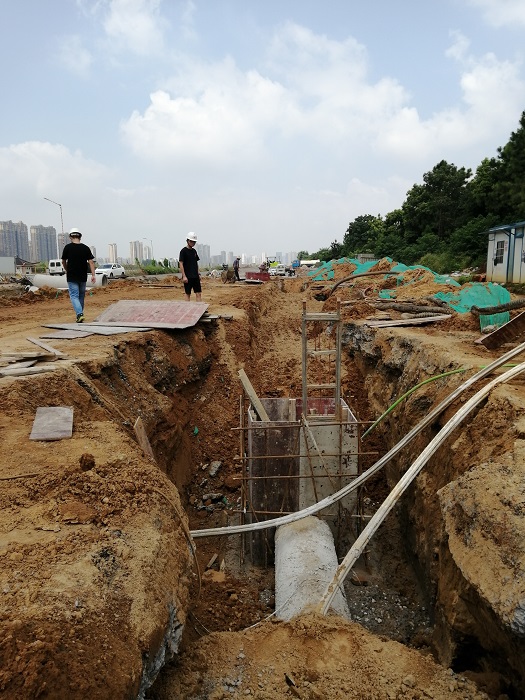

3、主線右幅第五聯防撞墻模板安裝,準備澆筑;五、六子項交界處的北側雨水管道開始施工。
按照10月底通車的總目標,下一步施工安排如下:
1、主線右幅第五、第六聯防撞墻還剩420m;主線第一聯、第二聯防撞墻總共剩余876m;1#、2#擋土墻防撞墻還剩240余米,按照平均每天60m速度,還需26天完成。
2、20片端橫梁封錨區封錨需要鑿除砼及綁扎鋼筋,目前砼已全部鑿除,并清理干凈,綁扎鋼筋完工需要14天。封錨區及防撞墻做好之后,進行橋面調平層澆筑,同時安裝交通設施及監控。后續進行橋臺處橋頭搭板施工,橋面鋪裝及安裝伸縮縫。
