南昌出入境邊防檢查站辦公和業務技術綜合大樓項目位于昌北機場南側,地處西三路以西、縣道以北。項目占地面積16975㎡,新建總建筑面積面積16923.32㎡。項目新建一棟5層綜合大樓(含4層裙樓)及體育設施、值班備勤等配套設施。新建地上機動車停車位17個、地下機動車停車位79個、地上非機動車停車位71個。本項目總投資7526.31萬元,其中工程費用6704.21萬元,工程其他費486.89萬元,預備費335.21萬元。項目計劃工期為720天。

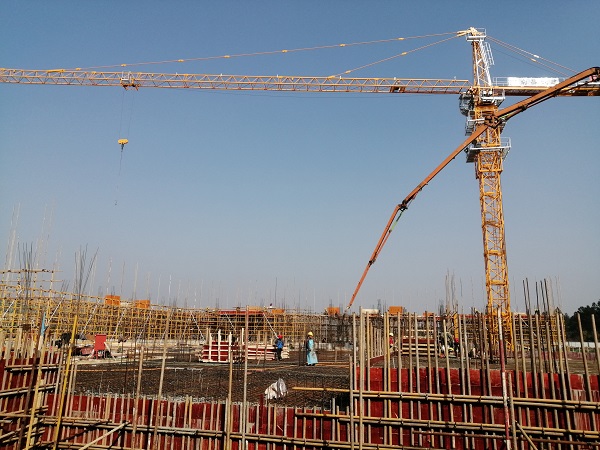

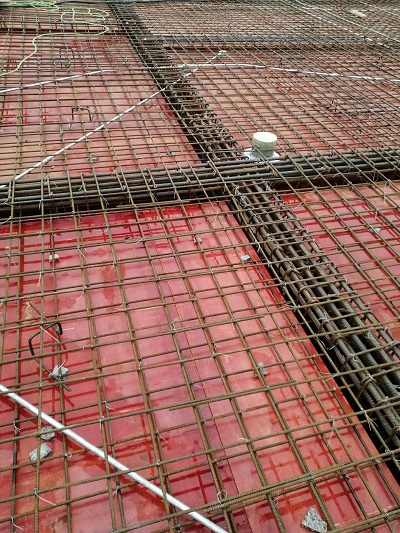

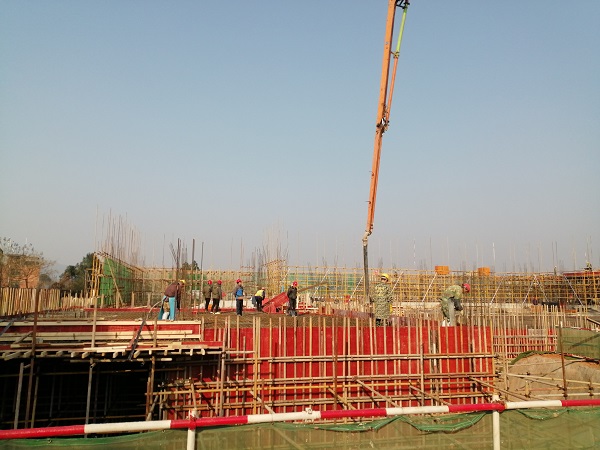

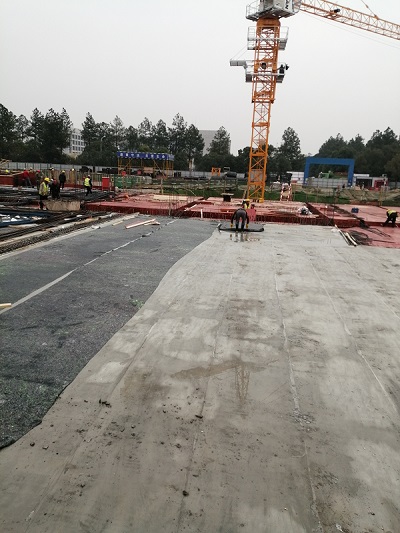

本項目自2020年11月1日開始地下室主體結構施工以來,項目部克服工期緊、材料集中進場、堆放場地受限、資金壓力較大等諸多困難,組織人員加班加點施工,在材料堆放場地受限的情況下合理協調材料進出場及堆放,合理安排施工人員。最終項目地下室主體結構于12月20日全部完成,僅耗時50天完成4323㎡的地下室主體結構施工。
大樓地下室主體結構完工后,項目部將邁向另一個節點目標,即農歷年前完成主體封頂,目前至農歷年有效施工天數不足40天,大樓主體結構5層,且頂層需采取超寬外挑檐高支模施工,外加后續冰凍雨雪天氣,這個目標對于項目部來說仍存在不小挑戰。邊檢項目部將繼續發揚前期持續大干之精神,科學有序組織施工生產,確保農歷年節點目標實現。目前項目存在最大困難為項目資金壓力較大,我部將繼續協調業主及代建各方支付流程,確保項目資金合理健康。
