隨著昌南大道主線的順利通車,該項目主體任務算是告一段落。秉著早日方便市民出行的宗旨,我部承接的昌南大道快速路1#輔道橋春節前通車任務也在11月緊鑼密鼓的全面展開。昌南大道項目部在領導的正確指導下,發揚吃苦耐勞精神,再接再厲,爭取在下半場打個漂亮仗。
截止到11月底,昌南大道剩余主體通車工作量及完成情況如下:

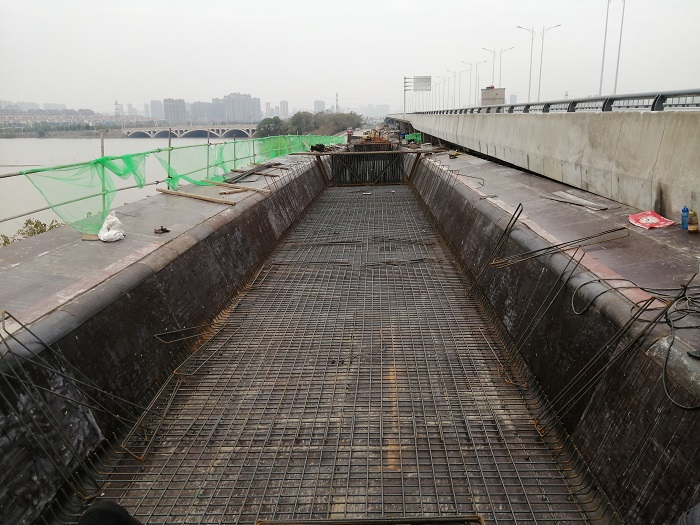

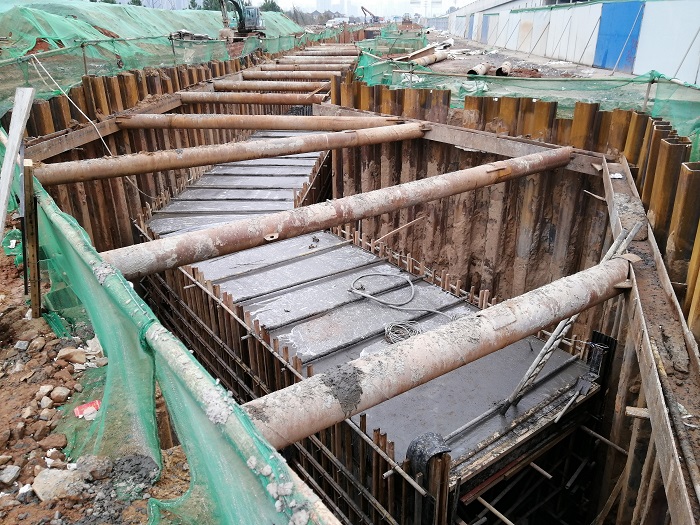

1、4#輔道橋橋梁工程:下部結構包括樁基根,承臺6個,墩柱6個均已全部完成;引道的擋土墻部分總長245.68米及回填均已全部完成;橋體部分為1聯5跨共150米,目前完成3跨的支架、模板、鋼筋綁扎、支座安裝等工作。

2、給排水:雨水管道總長4423米,已完成1100米;污水管道582米,雨水箱涵690米均已全部完成;電力管廊1000米,已完成964.5米。4個渠化島,目前已完成2個。
正值昌南大道快速路建設工作進行到最關鍵時期,昌南大道項目部全體員工同心協力、團結一致,緊抓安全文明施工,以飽滿的熱情和最積極的態度展示城建人的美好風貌。
