蛟橋安置房:
為了確保蛟橋村項目施工進度正常有序的進行,項目部實行公司統一領導下的項目經理負責制。項目部從“安全、質量、管理、工期”四個方面入手,堅持做到“精心組織、精心施工、創精品工程”,樹立公司優良工程形象的原則,采用動態管理、目標控制、節點考核的管理方法組織施工。截至2019年8月31日為止項目工程現階段施工進度如下:
一、施工進度方面:
1、6#樓天棚刮瓷完成80%,地面找平70%。
2、7#樓天棚刮瓷完成80%,地面找平70%。
3、蛟橋大廈外墻干掛鋼支架完成。
4、社區服務樓完成屋頂坡屋面及砌體。
5、B區室外排水管道完成70%。

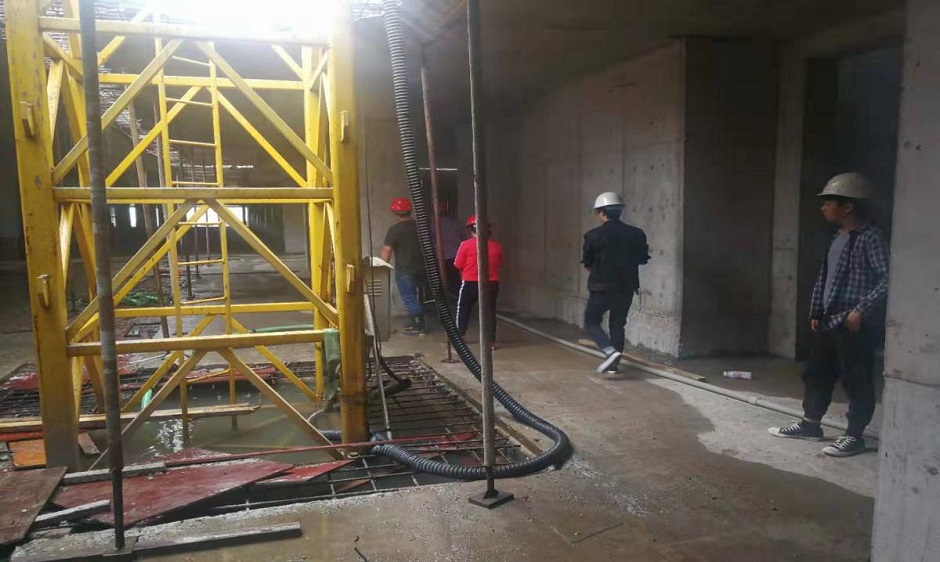

6、8#-15#樓內部裝飾維修,掃尾維修;水電、消防、通風管道安裝;地面清理,屋面保溫磚鋪貼正在進行中。
二、安全生產方面:
1、對工地施工人員每周一進行一次安全教育。
2、對腳手架進行定期的安全檢查,杜絕危險源。
3、對項目臨時用電每日進行安全檢查。
4、對現場文明施工安全生產進行定期檢查并做臺賬記錄。
5、每日做好重大危險源的排查工作并作臺賬記錄。
滁槎安置房:
一、施工進度方面:

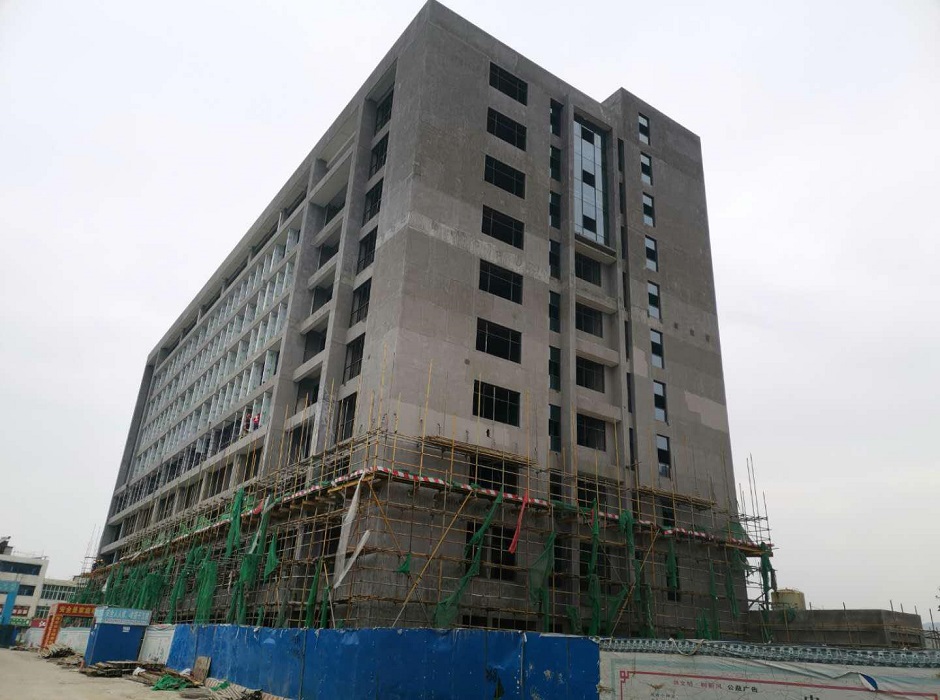

1、2、3、4、6#樓均已完成全部墻體砌筑,等待主體驗收;5#樓已完成地下室底板澆筑,地下室頂板模板已安裝完成;7#樓東單元10層梁板澆筑完成,西單元8層梁板澆筑完成;9#樓完成11層梁板澆筑,12層梁板模板已安裝完成;10#樓東單元10層梁板模板安裝完成,西單元9層梁板澆筑完成。
二、安全方面:

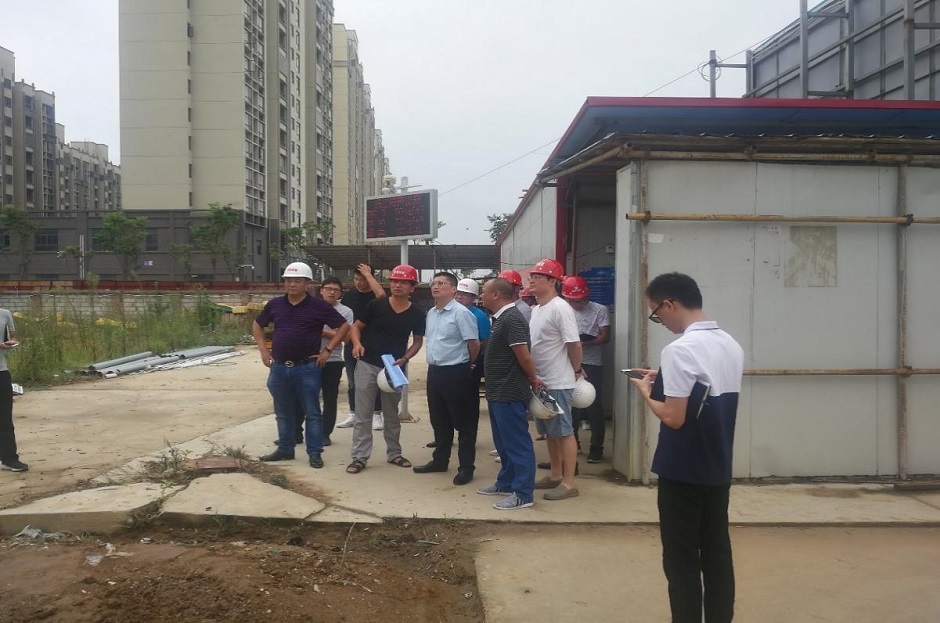

1、項目部定期組織人員陪同監理巡查現場,對發現的安全問題及時進行整改;
2、每周安排項目部人員對現場施工人員進行安全教育培訓;每日巡查現場用電情況并做好記錄。
