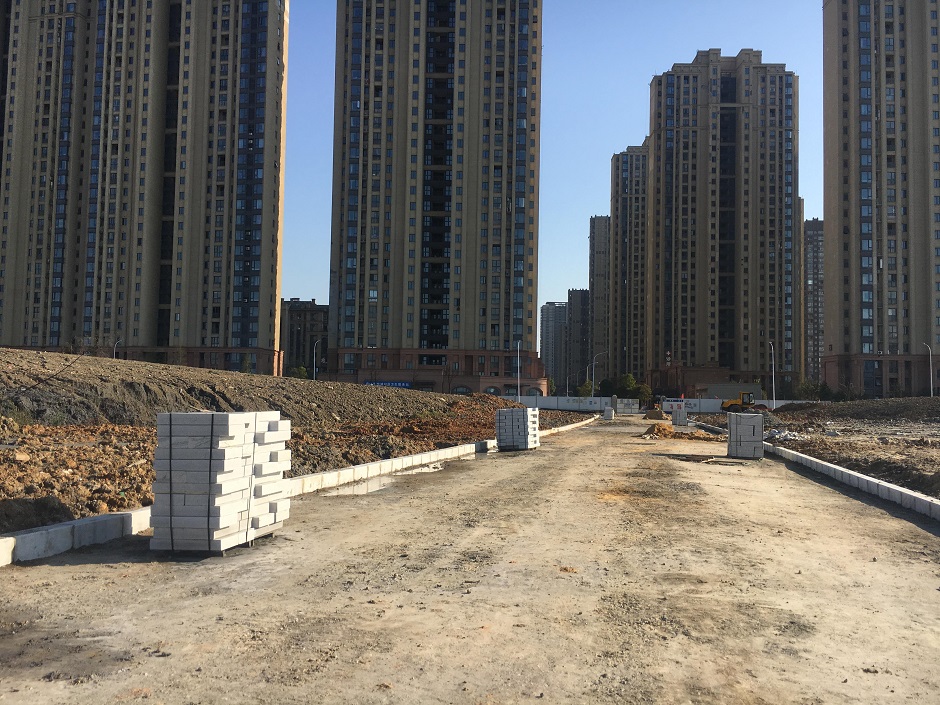

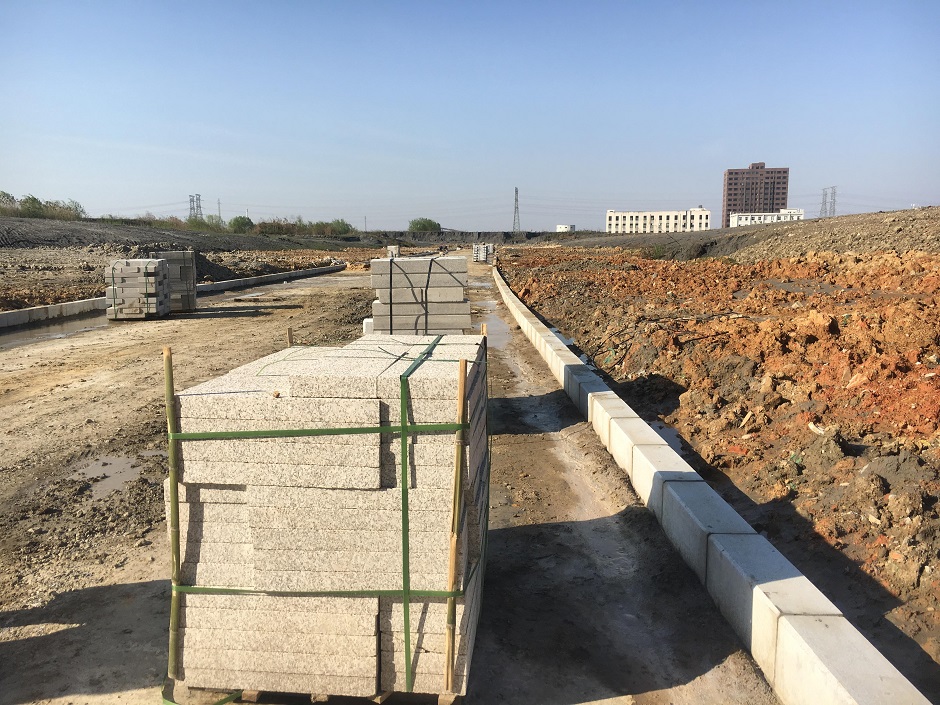

南昌高新區國際社區規劃四路延伸段項目位于艾溪湖周邊(城東片區CD3分區)地區,是一條南北向支路。項目于2018年11月完成了排水工程和路基回填工程。由于過年前后長期降雨,造成了工程臨時排水困難,封層土含水量過大等問題,導致延誤工期。從3月開始,我項目部精心組織,優化施工工序,大力加強道路排水和濕土翻曬等工作,確保工程質量、進度等要求。截止4月底,該項目20cm級配碎石層和30cm水穩層已攤鋪完成,兩側人行道路基已修整,路緣石A、B型已安裝完畢。下一步,項目將進行瀝青層攤鋪、人行道透水混凝土澆筑等工序,預計6月中旬完工。
